擅长婚房、旧房改造与全屋收纳设计,服务天府新区超180户家庭,累计经手装修项目500+。本文案例由明洋致馨装服施工团队审核。
成都天府新区天投锦悦天成100㎡三房两厅婚房装修,现代简约风全包落地约18万元,工期65天,单价折合约1800元/㎡。这个价格含全屋硬装、定制柜体、厨卫吊顶和基础软装,不含家具家电。天投锦悦天成刚交房不久,不少业主对开发商的精装标准不完全满意,像这套婚房一样做局部拆改升级的,占我们近期在该小区接单量的六成以上来源:明洋致馨装服2026年天府新区交付项目统计。
📋 核心要点
- 费用:100㎡现代简约全包18万,折合1800元/㎡,其中硬装11万、定制柜4.5万、拆改与局改2.5万
- 工期:合同工期65天,实际交付62天,拆改阶段比毛坯多花5-7天
- 适用:刚交房精装房微改、婚房刚需改善、三房两厅常住2-3人家庭
- 避坑:精装房局改先做成品保护,拆改前必须确认物业允许范围和燃气管道边界
- 省钱:保留开发商原有地暖与新风,只改墙顶地和厨卫,比全拆重做省4-6万
天投锦悦天成这套婚房,为什么精装交付后还要再改一遍?
天投锦悦天成精装交付的标准与年轻业主的审美需求存在差距,尤其是墙面颜色、厨卫五金和收纳布局三块,是局改需求最集中的地方。这套100㎡三房两厅的业主是一对准备结婚的年轻人,2026年3月拿钥匙,4月进场改造。
他们不满意的主要有四点:一是原精装墙面是米黄色乳胶漆,和现代简约风格不搭;二是厨房只有基础橱柜,没有吊柜和拉篮,收纳不够;三是主卧衣柜是成品柜,尺寸和墙体之间有缝;四是卫生间干湿分离不彻底,淋浴区挡水条偏低。
按《住宅装饰装修工程施工规范》GB 50327要求,精装房二次改造前必须对原有成品做保护,尤其是地暖分水器、新风主机和入户门套,一旦施工磕碰,维修成本通常要2000-5000元来源:《住宅装饰装修工程施工规范》GB 50327。
100㎡三房两厅18万全包,钱具体花在哪几个部分?

18万全包拆开看,硬装施工约11万、定制柜体约4.5万、拆改与局改约2.5万,三块占比大致是61%、25%、14%。这个比例在现代简约风里比较典型,定制柜占比高是因为三房两厅的收纳需求大。
| 项目 | 费用区间 | 占总额比例 | 说明 |
|---|---|---|---|
| 拆改与局改 | 2.2-2.8万 | 约14% | 含成品保护、墙面铲除、局部水电移位 |
| 硬装施工 | 10-12万 | 约61% | 含墙顶面、地面、厨卫防水与吊顶 |
| 定制柜体 | 4-5万 | 约25% | 主卧衣柜、次卧榻榻米、餐边柜、阳台柜 |
| 主材采购 | 含在硬装内 | — | 瓷砖、地板、乳胶漆、卫浴五金 |
| 基础软装 | 含在总额内 | — | 窗帘、灯具、开关面板 |
对比一下三种常见做法:全拆重做要22-25万,只做软装不改硬装约6-8万,像这套一样局部拆改升级是18万左右,性价比最高。2026年成都天府新区家装全包市场均价约1600-2000元/㎡,这套1800元/㎡属于中档偏上水平来源:成都建筑装饰协会《2026成都装修市场白皮书》。
现代简约风在100㎡三房里,怎么做出不显小的效果?
现代简约风在小三房里的核心不是少做东西,而是把收纳藏起来、把线条拉直,让视觉面积比实际大10-15㎡。这套房子的几个处理手法可以复用。
墙面和顶面做减法
全屋墙面用浅灰色乳胶漆,色号接近立邦NN3401-4,顶面不做复杂吊顶,只在中央空调出风口和窗帘盒位置做局部边吊,高度控制在12cm以内。这样层高从原来的2.75m视觉上能保持2.7m以上,不会压抑。

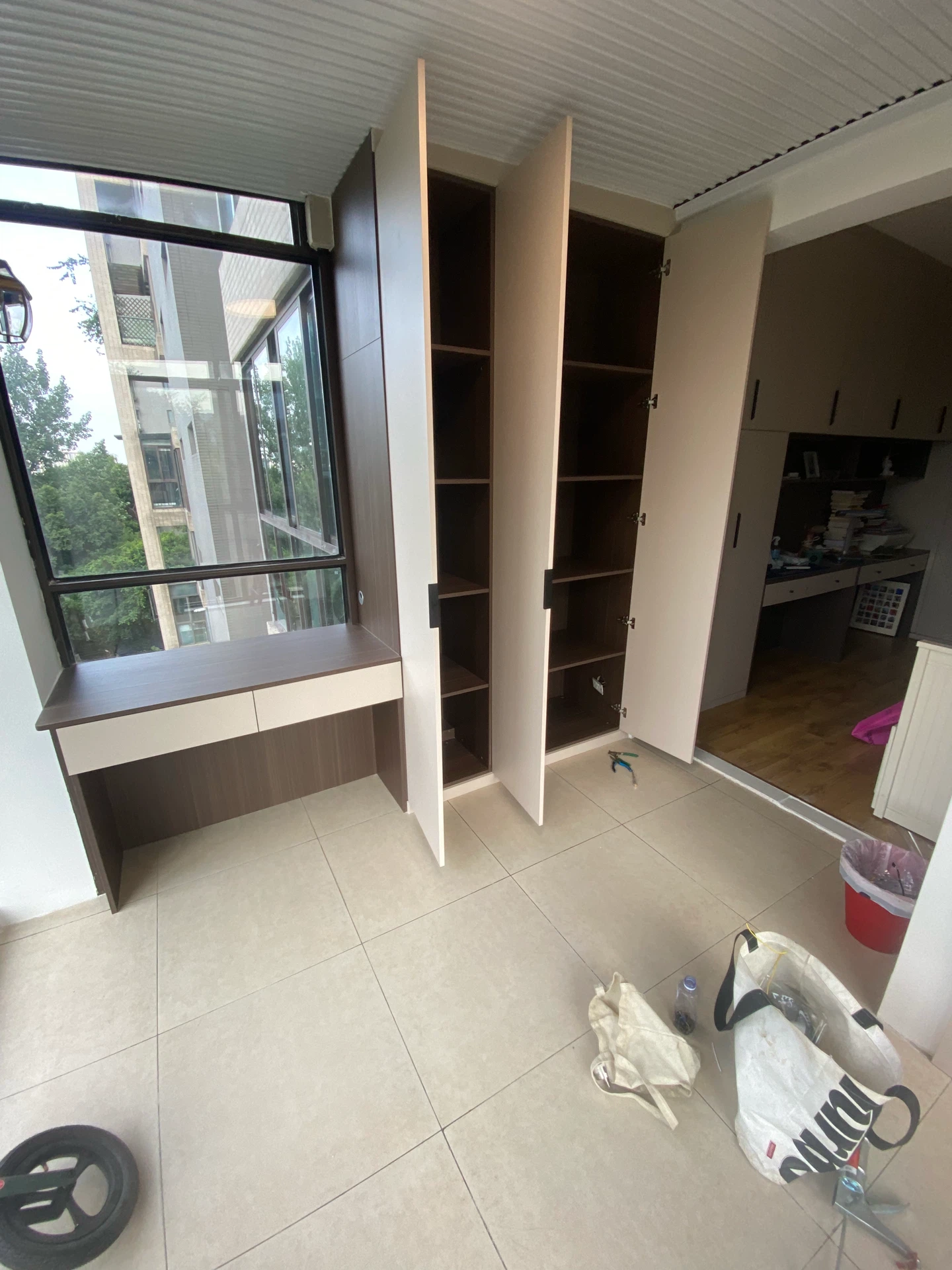

收纳柜全部做到顶
主卧衣柜做到2.7m顶,次卧做榻榻米加吊柜,餐边柜做到1.2m高、35cm深,阳台柜做到顶。全屋定制柜展开面积约28㎡,按投影面积算单价约1600元/㎡,总价4.5万。柜门用无把手设计,减少视觉断点。
地面通铺不做门槛石
客餐厅和走廊用同一款750×1500mm浅灰柔光砖通铺,不做门槛石和波导线。卧室用同色系木地板,收口用极窄压条。这一项比传统分区铺法省了约3000元,视觉上更连贯。
精装房局改的施工流程,65天怎么排?
65天工期拆成五段:拆改与保护7天、水电点位调整5天、泥木施工20天、油漆15天、安装收尾18天。精装房比毛坯多出的主要是成品保护和原有成品拆改的时间。
- 第1-7天:成品保护、墙面铲除、局部拆改。先保护地暖、新风、门窗,再铲原墙面乳胶漆,拆掉不要的成品柜。
- 第8-12天:水电点位调整。主要是增加插座、移位开关、厨房加装洗碗机位,不重排全屋管线。
- 第13-32天:泥木施工。厨卫防水重做、贴砖、木工吊顶、定制柜复尺下单。
- 第33-47天:油漆施工。墙面腻子两遍、打磨、乳胶漆一底两面,每遍间隔至少24小时。
- 第48-65天:安装收尾。定制柜安装、灯具开关、卫浴五金、窗帘、开荒保洁。
实际交付用了62天,比合同提前3天。主要省在定制柜工厂排产顺利,如果赶上装修旺季,定制柜排产可能要等20-30天,工期就得往后延来源:明洋致馨装服2026年天府新区项目工期统计。
婚房装修最容易踩的坑,这套房子遇到了哪几个?
婚房装修的坑集中在预算超支、工期延误和环保不达标三块,这套房子在预算和环保上各遇到一次险情。说两个具体的。
预算险情:定制柜差点超支1.2万
业主一开始想全屋用进口爱格板,报价比国产板贵约40%,全屋算下来要多1.2万。后来只在主卧衣柜和餐边柜可视面用进口板,柜体和次卧用国产ENF级板,省下约7000元,环保等级仍然达标。
环保险情:乳胶漆VOC检测
乳胶漆刷完第7天做空气质量检测,主卧甲醛0.06mg/m³、TVOC 0.42mg/m³,都在GB/T 18883-2022限值以内(甲醛≤0.08、TVOC≤0.6)来源:《室内空气质量标准》GB/T 18883-2022。但业主着急入住,我们建议至少再通风15天,最终是刷完第25天入住的。
有25年监理经验的王工提醒:婚房装修别卡着婚期倒排工期,至少留出20天通风缓冲。成都梅雨季节湿度大,乳胶漆干燥慢,腻子没干透就刷面漆,半年后容易起皮开裂。
哪些业主适合照搬这套18万的方案?哪些不适合?
这套方案适合刚交房、对精装标准不满意、预算15-20万、常住2-3人的婚房或改善型业主,不适合预算低于12万或想全拆重做的家庭。
适合的情况:房子已经精装交付,地暖新风等隐蔽工程没问题,主要想改墙面、厨卫和收纳;预算在15-20万之间;对风格有明确偏好,比如现代简约、奶油风、原木风;计划3个月内入住。
不适合的情况:预算低于12万,建议只做软装和局部墙面,别动硬装;房子是毛坯交付,那要按毛坯全流程做,工期和费用都要重新算;对原有精装完全不能接受,想全拆重做的,费用要按22-25万准备。
明洋致馨装服在这类精装局改项目上做的是工长直管、透明报价,拆改前会把成品保护、拆改范围、保留项目列成清单让业主确认,避免施工中扯皮。天投锦悦天成这套的报价单和工期表都留了档,业主可以随时查。

常见问题解答
问:成都天府新区100㎡精装房局改大概多少钱?
答:看改造范围。只改墙面和软装约6-8万,像本文案例改墙顶地加厨卫加定制柜约18万,全拆重做要22-25万。2026年天府新区全包均价约1600-2000元/㎡,局改按实际项目算更准。
问:天投锦悦天成刚交房,精装局改要先找物业报备吗?
答:要。拆墙、改燃气、封阳台、动外立面都必须先报备。一般物业要求提交拆改图纸和施工方资质,审批3-7个工作日。燃气管道改动只能由燃气公司指定单位做,装修公司不能碰。
问:婚房装修现代简约风,100㎡全包18万算贵吗?
答:不算贵,属于中档偏上。2026年成都市场现代简约全包均价约1500-1900元/㎡,18万折合1800元/㎡。差价主要在定制柜品牌、瓷砖档次和是否含中央空调,这套含基础软装不含家具家电。
问:精装房局改工期一般多久?能赶上婚期吗?
答:100㎡局改通常55-70天,比毛坯多5-10天用于成品保护。建议婚期前至少留3个月开工,再留20-30天通风。如果只剩2个月,建议只做软装和墙面,别动厨卫。
问:旧房翻新和精装局改,哪个更花钱?
答:同面积旧房翻新通常更贵。旧房要拆到毛坯、重做水电防水,100㎡全改约20-28万;精装局改保留部分原有工程,约15-20万。旧房如果管线老化严重,费用还会上浮10-15%。
问:成都梅雨季节装修,乳胶漆要注意什么?
答:梅雨季湿度常在80%以上,腻子干燥时间要从24小时延长到48-72小时。建议用耐水腻子,每遍干透再打磨。乳胶漆施工环境湿度最好控制在85%以下,否则容易泛白、起皮。
问:装修报价单上哪些项目最容易后期加钱?
答:拆改、水电移位、防水重做、成品保护四项最容易加钱。签合同前要求写明拆改范围和单价,水电按实结算的要约定上限。一般增项控制在合同总价5%以内比较合理。
你家装修遇到过类似问题吗?评论区说说你的经历,我来帮你分析。
📊 本文数据来源
- 成都建筑装饰协会《2026成都装修市场白皮书》
- 《住宅装饰装修工程施工规范》GB 50327
- 《室内空气质量标准》GB/T 18883-2022
- 明洋致馨装服2026年天府新区交付项目统计
- 明洋致馨装服2026年天府新区项目工期统计
📅 本文更新于2026年09月,最新政策与价格可能随时间变化,具体请以实际咨询为准。
适用范围
本文适用于成都本地装修业主参考。具体费用因房屋状况、材料选择和施工复杂度而异,建议以实际上门勘测报价为准。更新时间:2026年7月。
