成都工装装修增项都是怎么来的?一个食堂厨房的7项增项实录

工装干货 |2026-10-31
成都工装装修增项都是怎么来的?一个食堂厨房的7项增项实录
核心结论:一个 38㎡ 的食堂操作间,中标价之外最终增了 7 项。增项不是"恶意加价",绝大多数是规范冲突和现场不可预见。看懂增项的三个来源,预算就能留对余量。

业主最怕的就是"开工后不断加钱"。我们把一个真实项目的增项逐条拆开,看看钱到底加在哪。

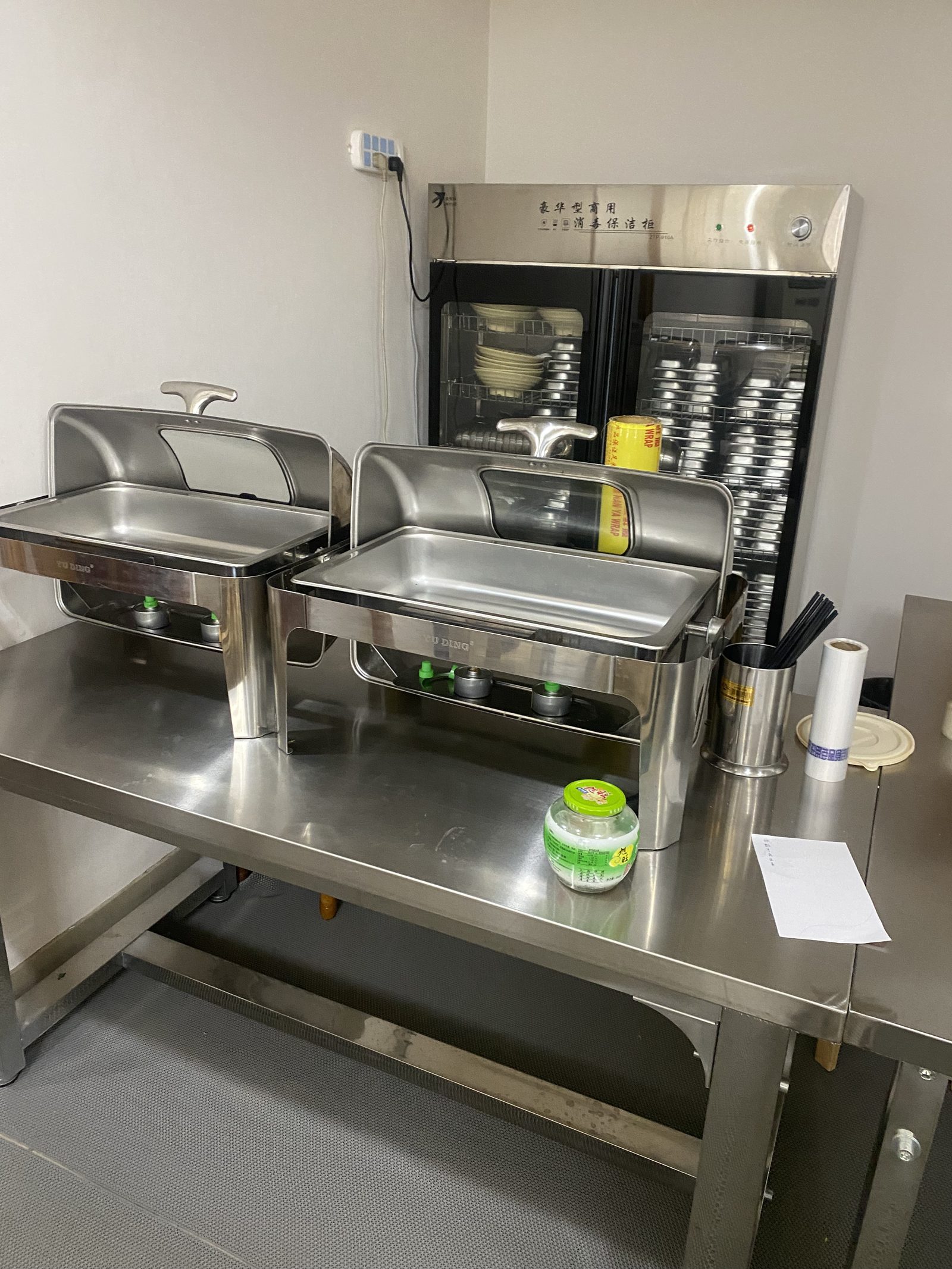

成都食堂改造前旧消毒柜设备实拍 工装装修
改造前旧消毒与保温设备(实拍图)

7 项增项都包括什么?

老师傅提醒:增项不可怕,怕的是不知道它从哪来。规范冲突和物业要求这两类,有经验的施工方报价时就该列进去;真躲不掉的只有现场不可预见那一类,占比不该超过三成。
增项 性质 能不能提前规避
燃气挖沟及沥青路面恢复(含二次开挖)现场不可预见部分可规避
甲级防火门规范要求 完全可规避
库房隔墙及门甲方新增 提前确认
智能门禁系统甲方新增 提前确认
乳胶漆范围调整 可规避
铝合金百叶规范冲突 可规避
玻璃贴膜甲方新增 提前确认

7 项里,5 项是可以提前规避的。 真正的"不可预见"只有燃气挖沟那一项。

工装改造相关服务与报价

第一类增项:规范冲突怎么提前解决?

典型是铝合金百叶——设计图用的是普通玻璃窗,燃气公司现场勘查后要求改成可通风百叶。

还有甲级防火门——用气房间与其他区域的防火分隔,必须用甲级。

这两项在设计阶段就该确认。做法是:把消防和燃气的意见在设计阶段就拿到,而不是施工阶段。

关于施工方

第二类增项:甲方新增需求为什么容易失控?

库房隔墙、智能门禁、玻璃贴膜,这三项都是施工过程中甲方提出的新需求。

这类增项本身合理,但问题是——它会打乱工序。

比如库房隔墙,如果瓷砖已经贴完再加,就要拆掉重做;如果在墙体施工阶段提出,成本几乎不变。

建议:开工前把所有"想要"的都列出来,一次性纳入图纸。 中途加,成本是翻倍起步。

第三类增项:现场不可预见怎么办?

燃气挖沟这项,报价 3500 元,且含二次开挖。

第一次挖完,燃气公司复核要求调整位置,于是挖第二次、回填、恢复沥青路面。

这类项目的特点是:受地下管线和现场条件影响,报价时看不见。

处理方式只有一种——室外工程单独列项,按实际结算,不要包死。

预算该留多少余量?

按经验:

项目类型 建议预留
纯室内改造、图纸完整5-8%
涉水涉电、有拆改10-15%
含室外工程(挖沟、路面)15-20%,且单独列项

这个项目的增项比例落在合理区间内,主要因为室外工程只占一小部分。

怎么防止被恶意增项?

看三个信号:

  1. 增项是否需要拆已完工部分——如果需要,说明前期规划有问题
  2. 增项是否在报价时就该预见——比如防火门,报价清单里没有就是漏项
  3. 增项单价是否合理——对照市场价,不要让"增项"变成高价区

正规做法:增项必须书面确认,含单价和工程量,签字后再施工。

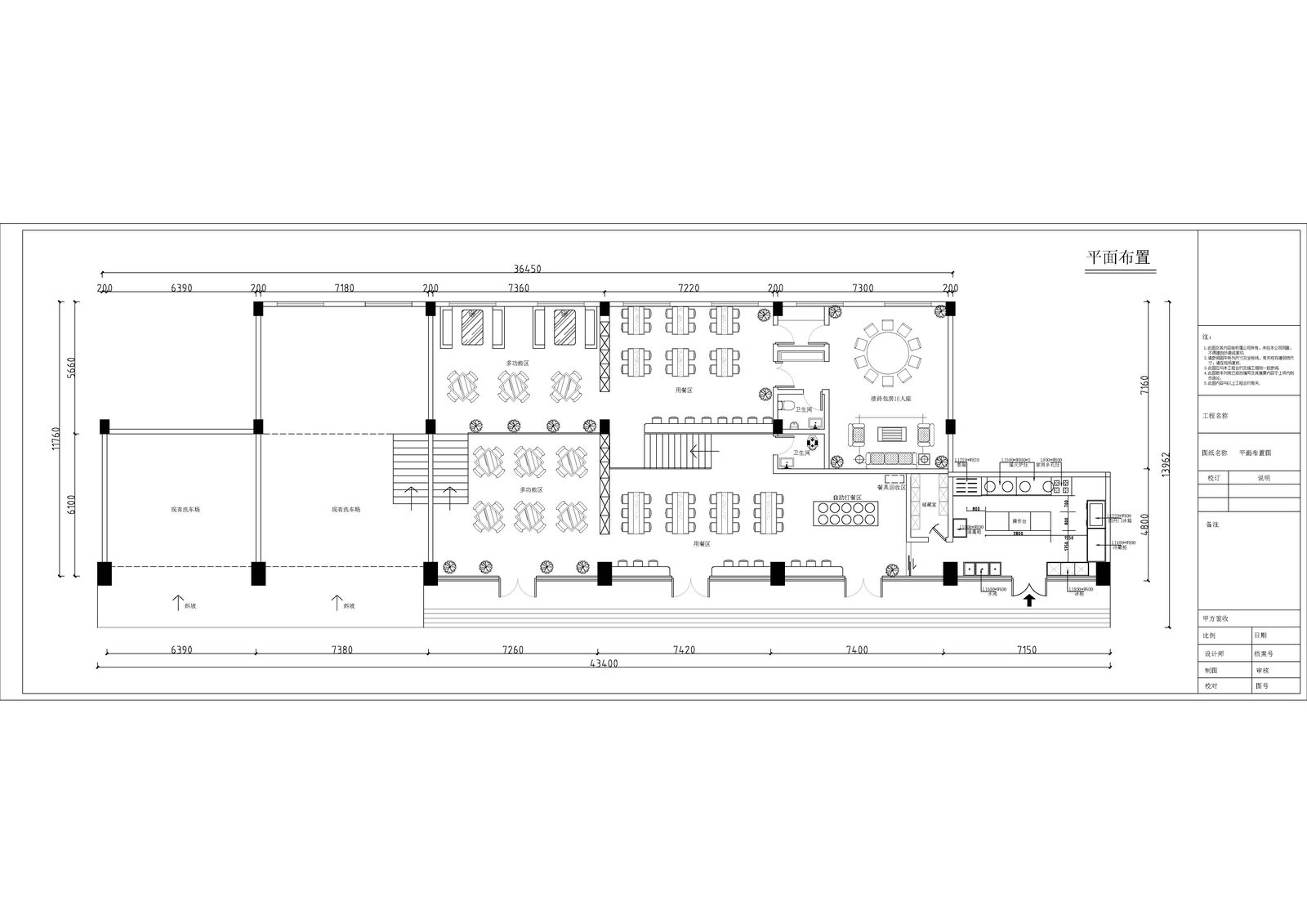

成都食堂改造平面布置图 工装装修图纸
食堂改造平面布置图(项目图纸)

常见问题解答

问:成都工装装修增项一般有几项?正常比例是多少?

答:我们这个 38㎡ 食堂操作间,中标价之外最终增了 7 项。增项本身不可怕,可怕的是不知道它从哪来。拆开看基本三类:规范冲突、甲方新增需求、现场不可预见。7 项里 5 项其实可以提前规避,真正躲不掉的只有燃气挖沟那一项。

问:增项是不是装修公司在恶意加价?

答:大多数不是。看三个信号就能判断:增项需不需要拆已完工的部分,需要就说明前期规划有问题;增项是不是报价时就该预见的,比如防火门,报价清单里没有就是漏项;增项单价合不合理,对照市场价看,别让增项变成高价区。

问:成都食堂改造的预算该留多少余量?

答:按经验分三档:纯室内改造、图纸完整的留 5-8%;涉水涉电、有拆改的留 10-15%;含室外工程比如挖沟、路面恢复的,留 15-20%,而且室外部分要单独列项按实际结算,不要包死。食堂改造通常落在第二档到第三档之间。

问:哪些增项可以提前规避?

答:规范类和需求类都可以。规范类的做法是设计阶段就把消防和燃气的意见拿到,别等施工阶段;需求类的做法是开工前把所有想要的都列出来,一次性纳入图纸。中途再加,成本是翻倍起步,比如库房隔墙,瓷砖贴完再加就得拆掉重做。

问:增项要怎么确认才不会被坑?

答:正规做法是增项必须书面确认,含单价和工程量,签字后再施工。口头说一句就干活的,后面一定扯皮。业主自己也要留个心:看到增项先问一句这笔钱是不是报价时就该想到的,是的话属于对方漏项,不该全额买单。

问:成都工装装修,室外工程为什么要单独列项?

答:因为看不见。像燃气挖沟这类活,受地下管线和现场条件影响,报价时根本估不准,包死价要么施工方亏、要么业主被加钱。单独列项、按实际结算,对双方都公平。我们这个项目就是含二次开挖,包死的话这笔钱没人愿意担。

---

白明 | 明洋盛世创始人 · 2008年入行 · 18年成都装修实战经验

有类似需求?留个电话,1 个工作日内回电
工装可做到不停业施工、分阶段交付。免费上门量房,出预算清单与施工方案。
获取报价 或直拨 18081105558

工装项目免费报价

硬装·消防·中央空调·软装·强弱电·二手回收,一站式全搞定

📞 18081105558

只要和装修相关的,明洋都可以接单

🏠
首页
📁
案例
📞
电话咨询
✉️
联系
📞
