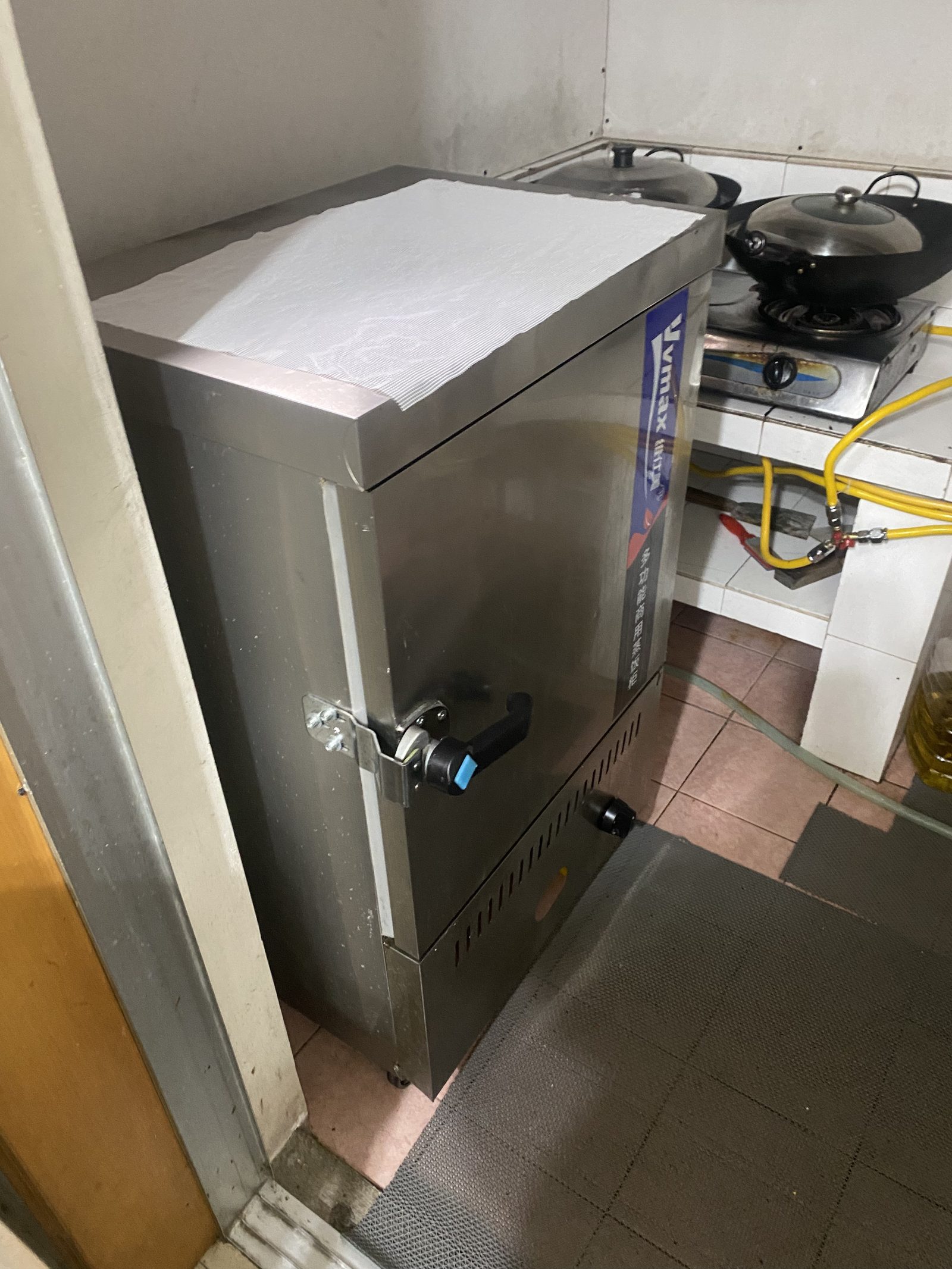

成都食堂改造过燃气这关:为什么玻璃窗必须换成铝合金百叶
这是我们在一个省级机关食堂项目上真实遇到的增项。

这件事是怎么发生的?
原设计操作间用的是普通玻璃窗。施工到一半,燃气公司来现场勘查,提出:
工装改造相关服务与报价
> 操作间属于用气房间,必须保证有效通风面积,固定玻璃窗不满足要求,需改为可开启的百叶。
于是增了一项:铝合金百叶,1350 元。
这个钱不多,但问题是——如果前期没考虑到,等瓷砖贴完、吊顶封了再改,就要拆。
燃气公司对厨房有哪些要求?
| 要求 | 说明 |
|---|---|
| 通风面积 | 用气房间要有可开启的外窗或百叶 |
| 燃气报警 | 用气房间需安装燃气泄漏报警器 |
| 管道明设 | 燃气管道不能封死在墙里 |
| 防火分隔 | 用气房间与其他区域要有防火分隔 |
| 甲级防火门 | 有防火分隔要求的部位要用甲级防火门 |
这个项目的增项里,甲级防火门 2850 元、智能门禁 1800 元,都是这类规范带来的。
燃气挖沟为什么更贵?
增项里最贵的一项是燃气挖沟及沥青路面恢复,3500 元,而且注明含二次开挖。
为什么会有二次开挖?因为第一次挖的位置和深度,燃气公司现场复核后要求调整。挖开、回填、恢复沥青,再挖一次。
这类室外工程一定要先让燃气公司定点和复核,再动土。 不然就是挖两次。
给业主的三条建议是什么?
第一,设计阶段就把燃气公司请到现场。 不要等施工一半再来,那时候改哪都要拆。
第二,把通风、报警、防火门这几项直接写进预算。 它们不是"可能要",是"一定要"。按经验,这几项加起来通常在几千元量级。
第三,室外燃气工程单独列项。 挖沟、路面恢复受现场条件影响大,报价时留余地。
增项为什么总是躲不掉?
这个 38㎡ 的操作间,最终增项 7 项。除了上面两项,还有库房隔墙及门、乳胶漆、玻璃贴膜等。
增项的来源基本就三类:
- 规范冲突——图纸合规,现场不合规(玻璃窗改百叶)
- 甲方新增需求——施工中提出(库房隔墙、智能门禁)
- 现场不可预见——地下情况、结构问题(燃气二次开挖)
前两类可以提前规避,第三类只能靠预留。 详细拆解见第 4 篇。

常见问题解答
问:成都食堂操作间的窗,为什么不能用固定玻璃?
答:因为燃气公司有硬要求。操作间属于用气房间,必须保证有效通风面积,固定玻璃窗不满足,要改成可开启的铝合金百叶。这不是施工方多事,是验收条款。不改就通不了气,通不了气食堂就开不了火。
问:燃气公司对食堂厨房有哪些硬性要求?
答:五条最容易漏:用气房间要有可开启的外窗或百叶;用气房间要装燃气泄漏报警器;燃气管道不能封死在墙里,要明设;用气房间与其他区域要有防火分隔;有防火分隔要求的部位要用甲级防火门。这个项目增项里甲级防火门 2850 元、智能门禁 1800 元,都是这类规范带来的。
问:食堂操作间改铝合金百叶要多少钱?什么时候改最省钱?
答:我们这个项目是 1350 元。钱不多,但时机很关键。如果前期没考虑到,等瓷砖贴完、吊顶封了再改,就要拆。所以设计阶段就改,一千多块搞定;施工后期再改,拆改加恢复的钱是这个数的好几倍。
问:食堂燃气工程为什么要二次开挖?能避免吗?
答:我们这个项目增项里最贵的一项就是燃气挖沟及沥青路面恢复 3500 元,还注明含二次开挖。原因是第一次挖的位置和深度,燃气公司现场复核后要求调整,挖开、回填、恢复沥青,再挖一次。避免的办法只有一个:室外工程先让燃气公司定点和复核,再动土。
问:食堂是不是一定要装甲级防火门?
答:要看这个房间是不是用气用房。食堂操作间属于用气用房,与其他区域之间要有防火分隔,门要用甲级防火门。这个是规范强制的,不是可选项。我们这个项目增项里 2850 元这一项就是它,报价时漏掉就是漏项。
问:成都食堂燃气验收,是施工方说了算吗?
答:不是。燃气必须由燃气公司验收,施工方自己说没问题不算数。这是食堂装修和家装最不一样的地方之一。所以我们建议设计阶段就把燃气公司请到现场,不要等施工一半再来,那时候改哪都要拆。
---
白明 | 明洋盛世创始人 · 2008年入行 · 18年成都装修实战经验
